Středa 30. července 2025 byla pro nás radostným dnem! Po celém měsíci demontážních prací, bourání a doplňování dílčích konstrukčních prvků, přijelo do Divadla Antonína Dvořáka konečně něco nového. V odpoledních hodinách přivezl nákladní automobil pohonné sestavy nových tahových jednotek.

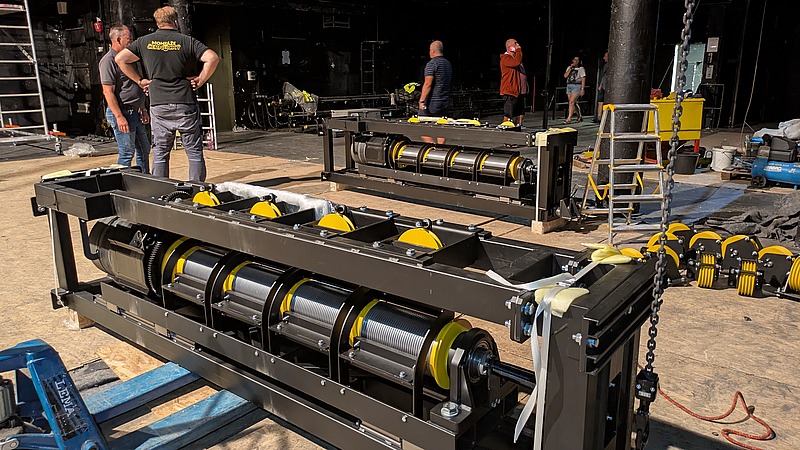

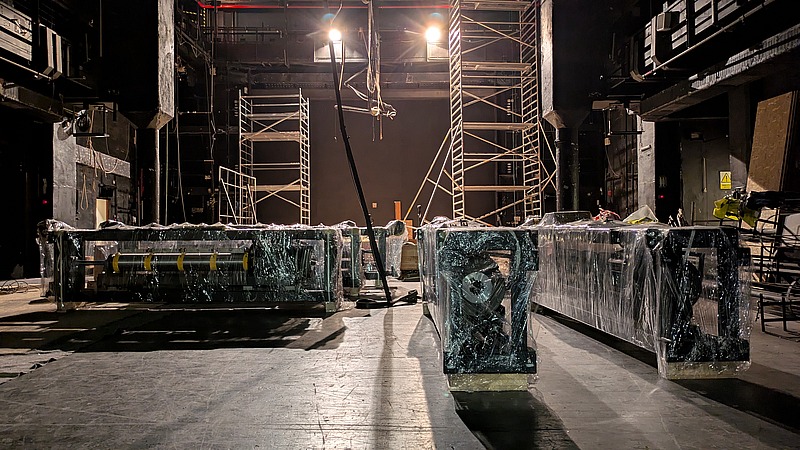

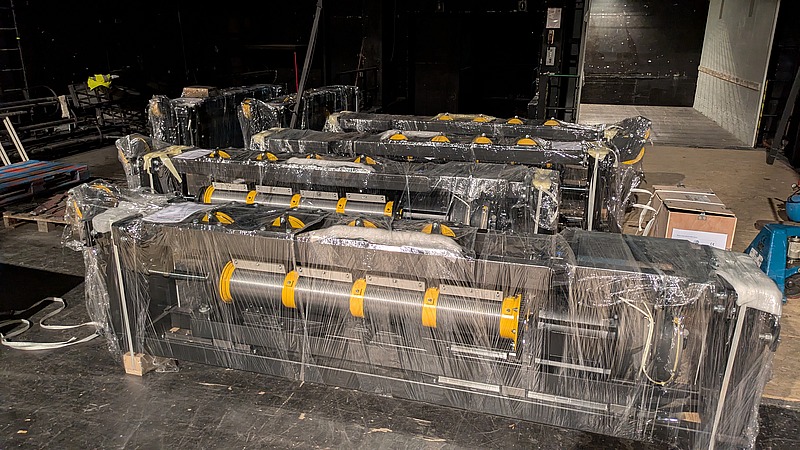

Jednalo se o první kusy největších pohonných sestav, hmotnost jedné sestavy činí 750 kg. Přesun z auta na zadní jeviště byl sice radostnou událostí, ale pánové z montážní firmy se celkem zapotili...

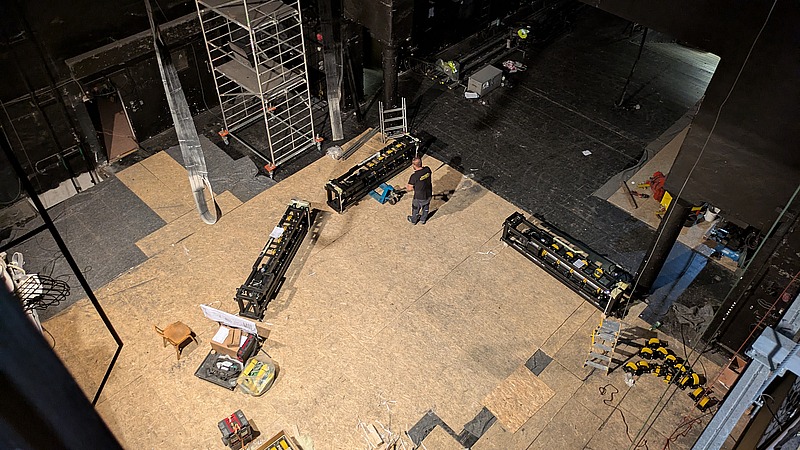

Vysoká hmotnost pohonné sestavy má své odůvodnění – musí unést břemena (divadelní dekorace) o hmotnosti 500 kg při zachování nejvyšší bezpečnosti na jevišti, kde se pohybují účinkující. Ovšem přesun sestav z auta na jeviště bylo vlastně pohodovou záležitostí. Následně se musely sestavy rozbalit, vytřídit (žádné dvě sestavy nejsou stejné, každá je jedinečná a má své jedinečné místo), a rovnoměrně rozložit po celém jevišti. No a pak to „nejzajímavější“ – vytáhnout sestavy na svá místa. V této fázi se instalovaly sestavy na pravou stranu předního jeviště, kde jich bude instalováno 19 z celkového počtu 27.

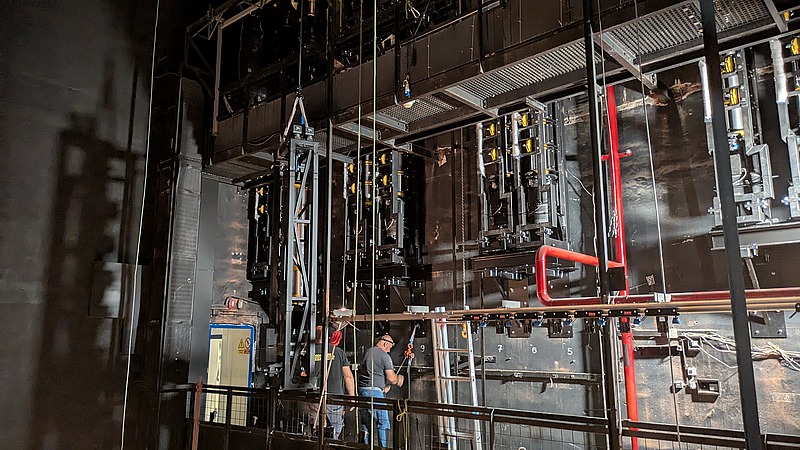

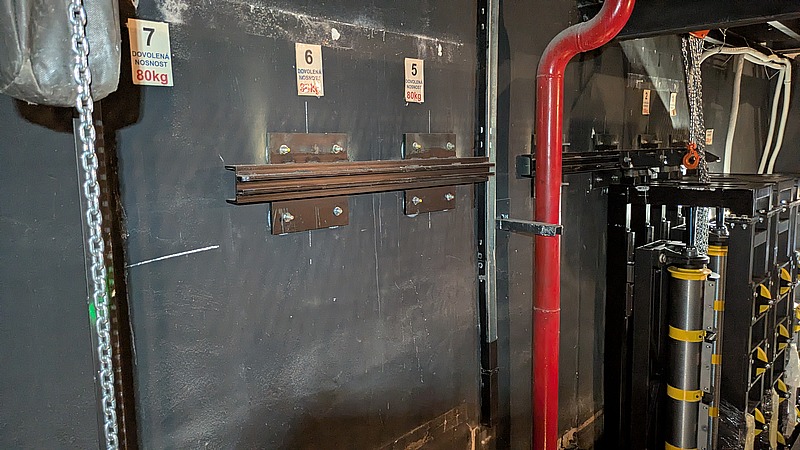

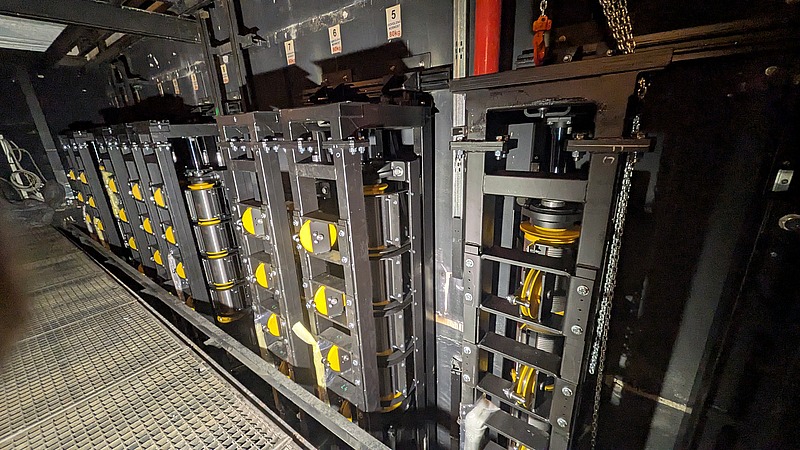

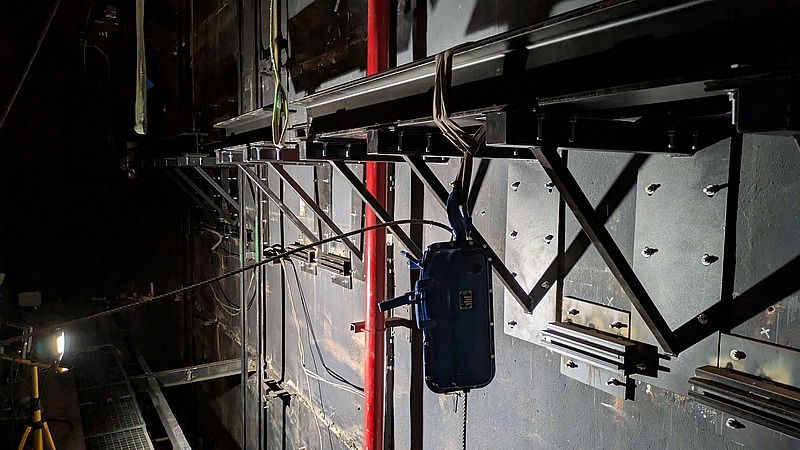

Vytahování a usazování jednotek nebylo jednoduchou záležitostí. Sestavy musely prolézt přes všechna zábradlí, konzoly stávajících technologií, přes kabelové trasy a vlastně i samy přes sebe – s přibývajícím počtem instalovaných sestav se volné místo jaksi vytrácelo. Ke konci už celá akce připomínala pověstného ježka v kleci. Sestavy jsou uloženy ve dvou patrech nad sebou, lana jednotlivých tahových jednotek budou velmi blízko sebe. Místa je zkrátka málo. Aby se podařilo dobře usadit všechny sestavy, muselo se pracovat na přeskáčku, postupně by se věc nepodařila. Níže můžete vidět zatím neosazené konzoly, na prostřední fotce mezeru mezi usazenými sestavami, na pravé fotce je pak osazená i mezera.

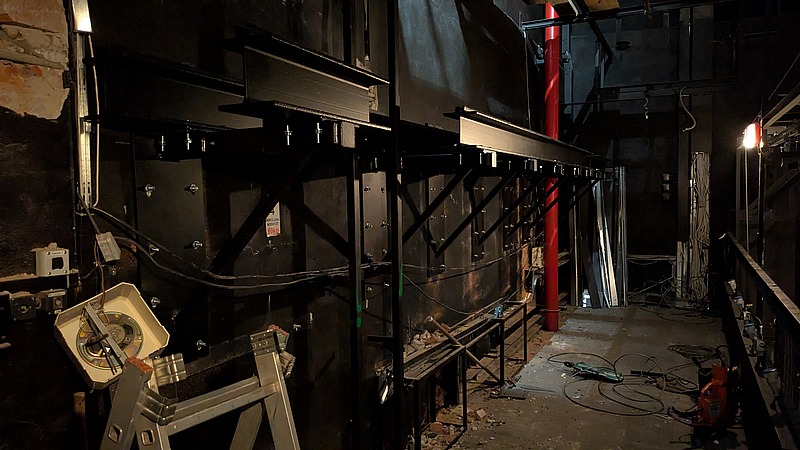

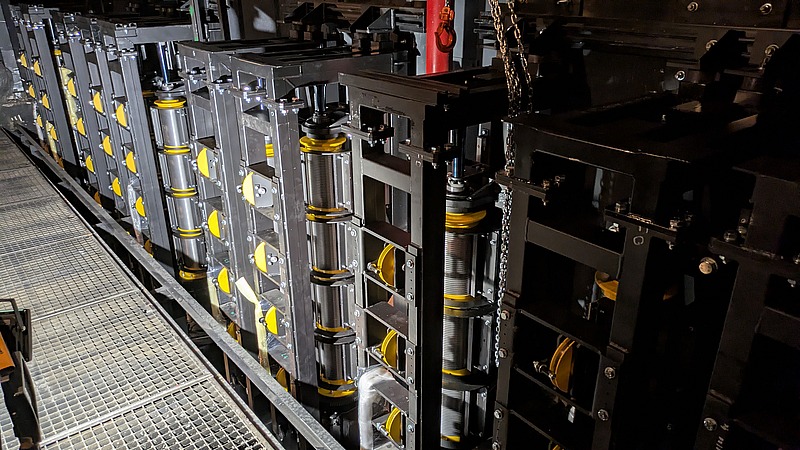

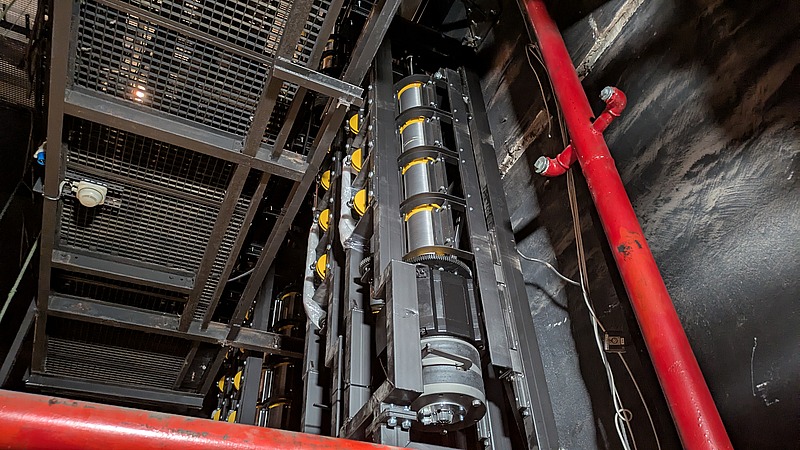

Přes náročnost celého procesu jsme na kontrolním dni v pondělí 11. srpna mohli konstatovat, že všech 19 pohonných sestav, které mají na pravé straně být, je již instalováno a pevně usazeno. To znamená, že pánové montéři postupně usadili zařízení o celkové hmotnosti 14.250 kg za pouhých 12 dní! Tím však jejich práce nekončí. Osazená je pouze pravá strana předního jeviště, následovat bude levá strana a pak celé zadní jeviště. Že se začalo pravou stranou předního jeviště není náhodou. Hned následující den do stejného prostoru nastoupí montéři slaboproudu, aby reinstalovali páteřní IT rozvaděč, bez kterého divadlo nemůže fungovat. O tom však příště. Na fotkách níže můžete vidět detail pohonné sestavy, sestavy z horního patra a na poslední fotce pak připravené konzoly na levé straně předního jeviště.
Text a foto Otakar Mlčoch, technícký šéf NDM
